Actualités des projets

  • Les Berges de Galupat

    Avancement des travaux :

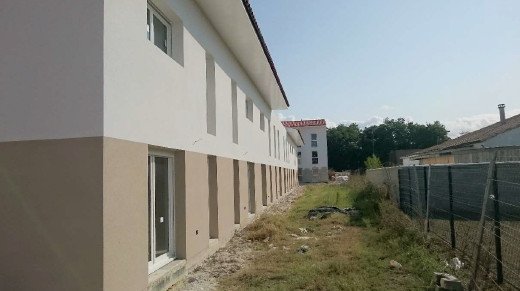

    Le stade hors d’eau a été atteint en fin d’année 2019 avec la pose de la toiture zinc.

    Les corps d’état secondaires commencent pour une livraison fin juin 2020.



    Avancement de la commercialisation :

    A ce jour le taux de pré-commercialisation est toujours de 100%. Il reste quatre ventes à acter à savoir : 1 logement en accession et 3 logements sociaux.

  • Les Terres C&R

    LE CLOS DE COUTERON

    Avancement des travaux :

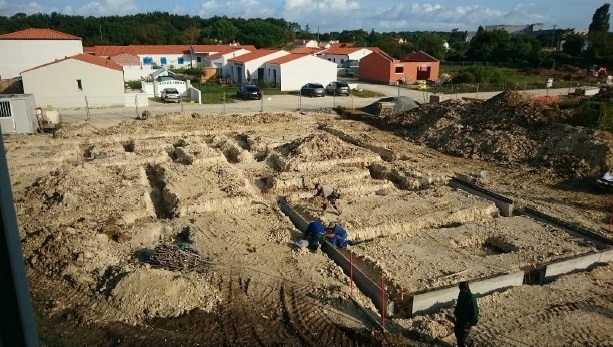

    Les travaux de viabilisation ont commencé et s’achèveront aux alentours du 15 Février 2020.

     Avancement de la commercialisation :

    Le taux de pré-commercialisation est toujours de 100%. Les signatures notaires seront fixées une fois les travaux achevés.



    LES TERRES DU ROY

    Avancement des travaux :

    Le chantier avance sans encombre et la fin des travaux est prévu pour début Mars 2020.

     Avancement de la commercialisation :

    A ce jour le taux de pré-commercialisation est de 81%. Représentant 5 lots réservés sur 6. Les signatures notaires seront fixées une fois la D.A.A.C.T. obtenue.

  • Green Promenade

    Avancement des travaux :

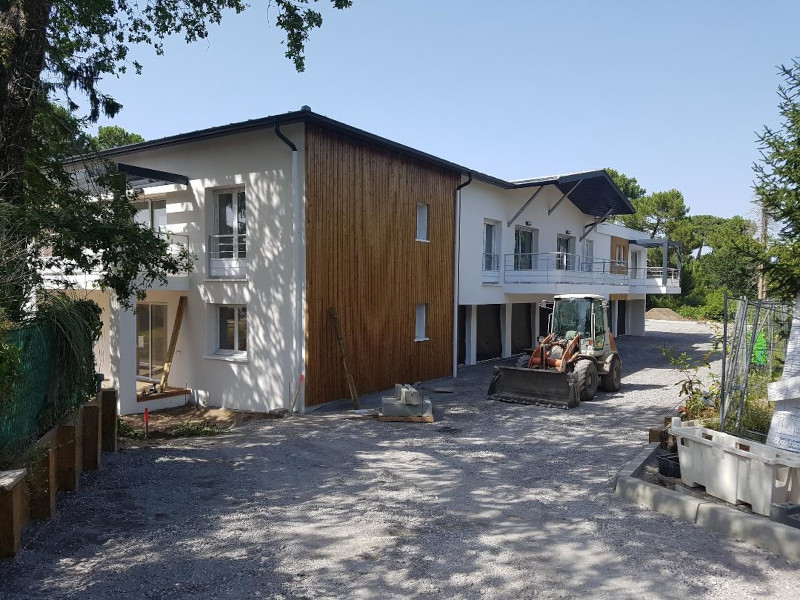

    Les 8 villas sont commencées. Certaines n’en sont qu’au démarrage et d’autres au stade du cloisonnement.

    Le permis modificatif pour réunir deux villas pour créer un grand T6 est en cours d’instruction.



    Avancement de la commercialisation :

    A ce jour le taux de pré-commercialisation est de 80%. Représentant 7 lots réservés sur 8 dont 5 sont déjà actés.

  • Carré Novela

    Avancement des travaux :

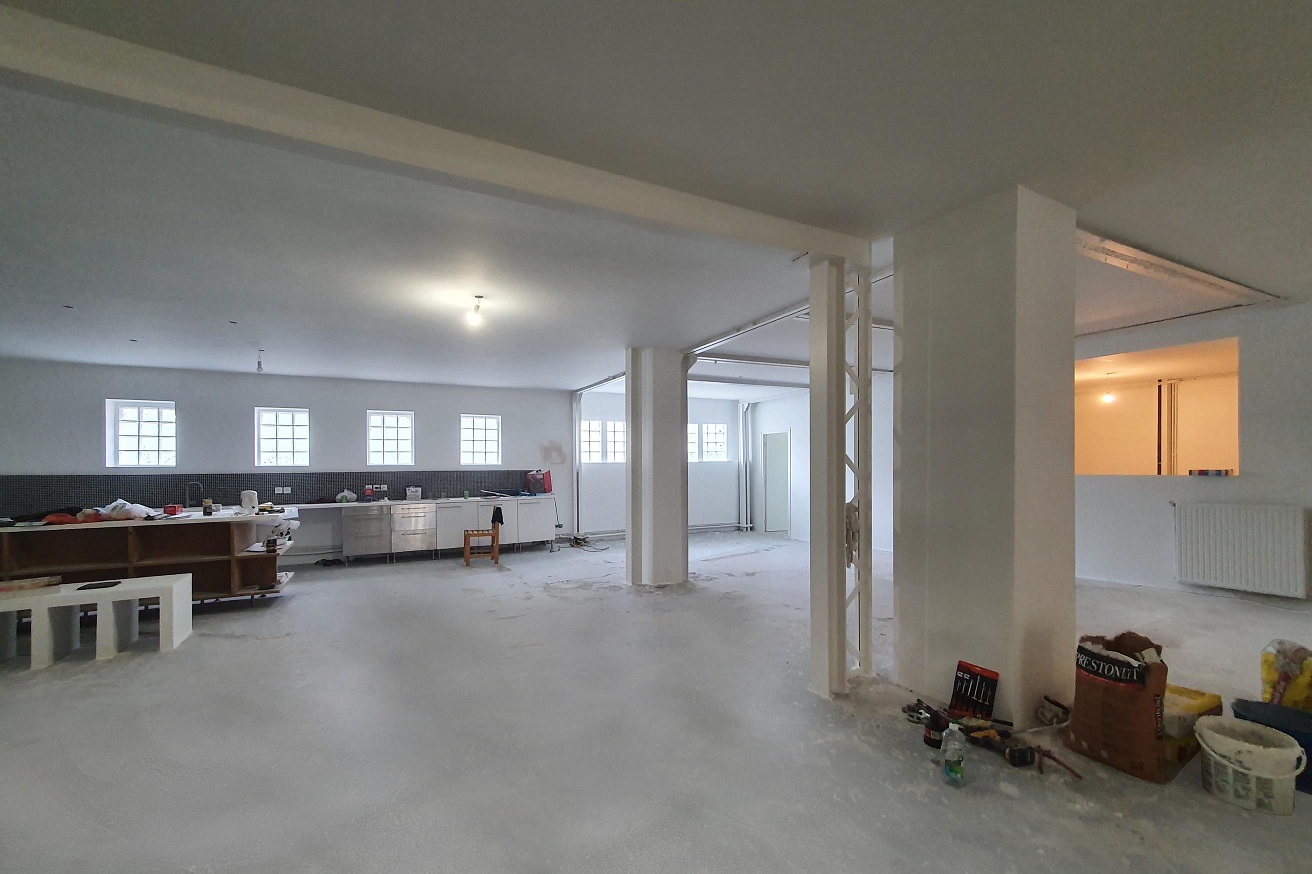

    Les travaux avancent comme convenu et l’élévation du sous-sol est en cours.



    Avancement de la commercialisation :

    A ce jour le taux de pré-commercialisation est toujours de 81%. 67 lots sont réservés dont 65 ont été actés. Il reste 9 lots libres.

  • Villa Leblanc

    Avancement des travaux :

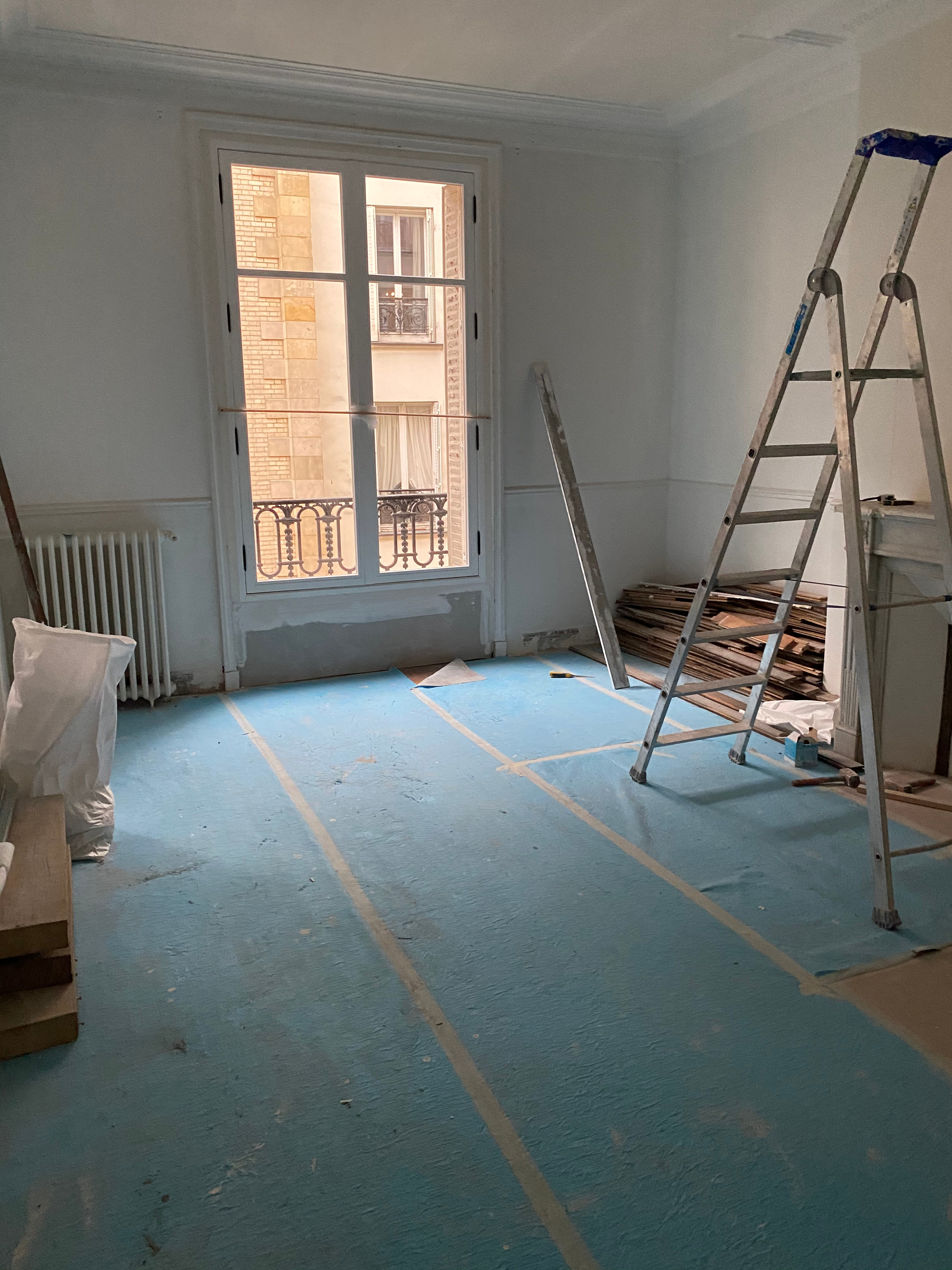

    Les travaux de rénovation de la maison seront terminés le 23.01.2020 sans dépassement de budget.

    Avancement de la commercialisation :

    L’annonce concernant la revente de la maison sera publiée dans la foulée.

    Le prix de revente pourra être réajusté en fonction des premiers retours.

  • Villas des Jacinthes

    Avancement des travaux :

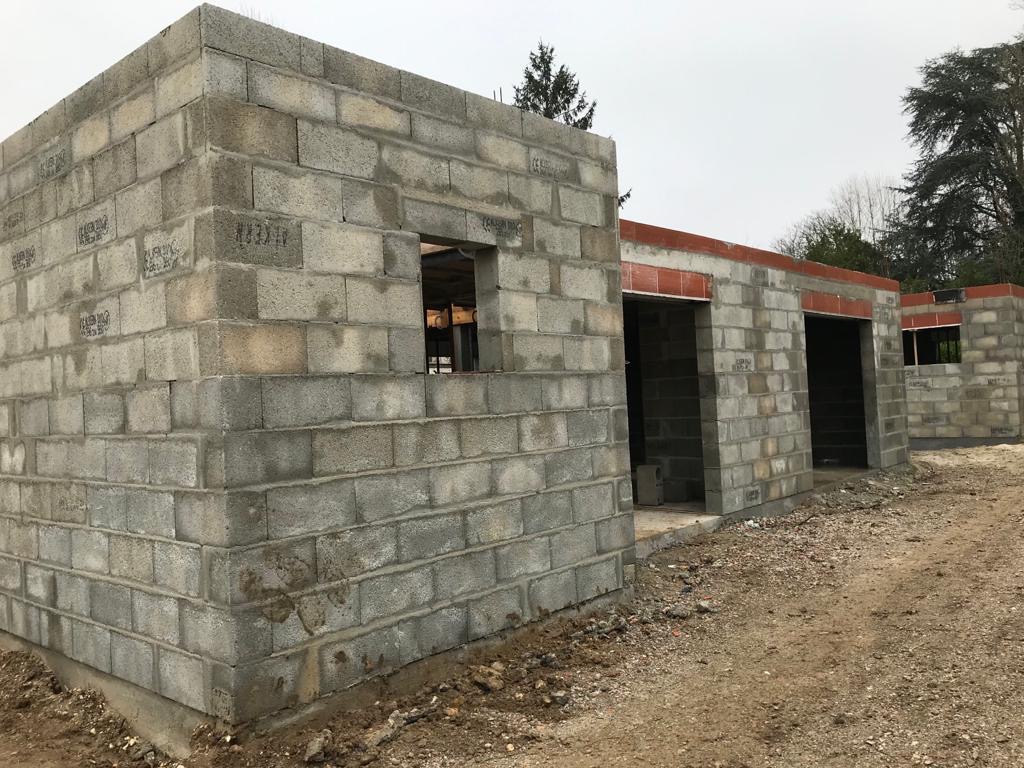

    3 maisons sur 5 sont actuellement hors d’eau et elles seront hors d’air sous 15 jours.

    Les cloisons intérieures, l’électricité et la plomberie sont en cours de pose.



    Avancement de la commercialisation :

    Le taux de pré-commercialisation est toujours de 79%. Sur 5 lots, 3 lots sont vendus, une vente est attendue ce mois-ci et une maison reste libre.

  • Les Villas d'Eugène

    Avancement des travaux :

    L’étape Hor d’eau Hors d’air est achevée et les plâtreries sont en cours.



    Avancement de la commercialisation :

    A ce jour le taux de pré-commercialisation est toujours de 100%. La livraison est maintenue à la fin du premier trimestre 2020.

  • La Savaudière

    Avancement des travaux :

    Les travaux de voirie et réseaux divers sont achevés depuis la fin de l’année 2019, l’Opérateur entre à présent dans la phase de la vente des différents lots.



    Avancement de la commercialisation :

    A ce jour le taux de pré-commercialisation est de 100%.

    Sur les 5 lots réservés, 3 sont actés à savoir : la maison et 2 terrains à bâtir.
